Beta Feedberry sedang dalam pengembangan aktif. Seluruh konten dapat diakses gratis.

15 MEI 2026
Sekolah Rakyat Wonosobo Dikebut, Progres 40% — 1.167 Pekerja Dikerahkan

Foto: Detik Finance — Gambar diambil dari sumber artikel asli untuk menghindari kesalahan informasi visual.

← Kembali
Beranda / Korporasi / Sekolah Rakyat Wonosobo Dikebut, Progres 40% — 1.167 Pekerja Dikerahkan
Korporasi

Sekolah Rakyat Wonosobo Dikebut, Progres 40% — 1.167 Pekerja Dikerahkan

Tim Redaksi Feedberry ·15 Mei 2026 pukul 09.56 · Sinyal rendah · Sumber: Detik Finance ↗
5 Skor

Proyek infrastruktur pendidikan dengan target Juli 2026, namun dampak fiskal dan sektoralnya moderat karena merupakan bagian dari program prioritas yang sudah direncanakan.

Urgensi
4
Luas Dampak
5
Dampak Indonesia
6

Key Takeaways

  • 1 Yang perlu dipantau: realisasi progres fisik mingguan di Wonosobo dan tiga lokasi lain — jika ada perlambatan di atas 5% dari jadwal, risiko molor ke semester II-2026 meningkat.
  • 2 Risiko yang perlu dicermati: cuaca ekstrem di daerah dataran tinggi seperti Wonosobo — hujan dan kabut bisa mengganggu jadwal pengecoran dan fabrikasi yang sudah dioptimalkan dengan shift malam.
  • 3 Sinyal penting: pengumuman proyek Sekolah Rakyat Tahap III — jika direalisasikan, akan menjadi katalis order book baru bagi kontraktor BUMN untuk semester II-2026 dan memperkuat prospek pendapatan mereka.

Ringkasan Eksekutif

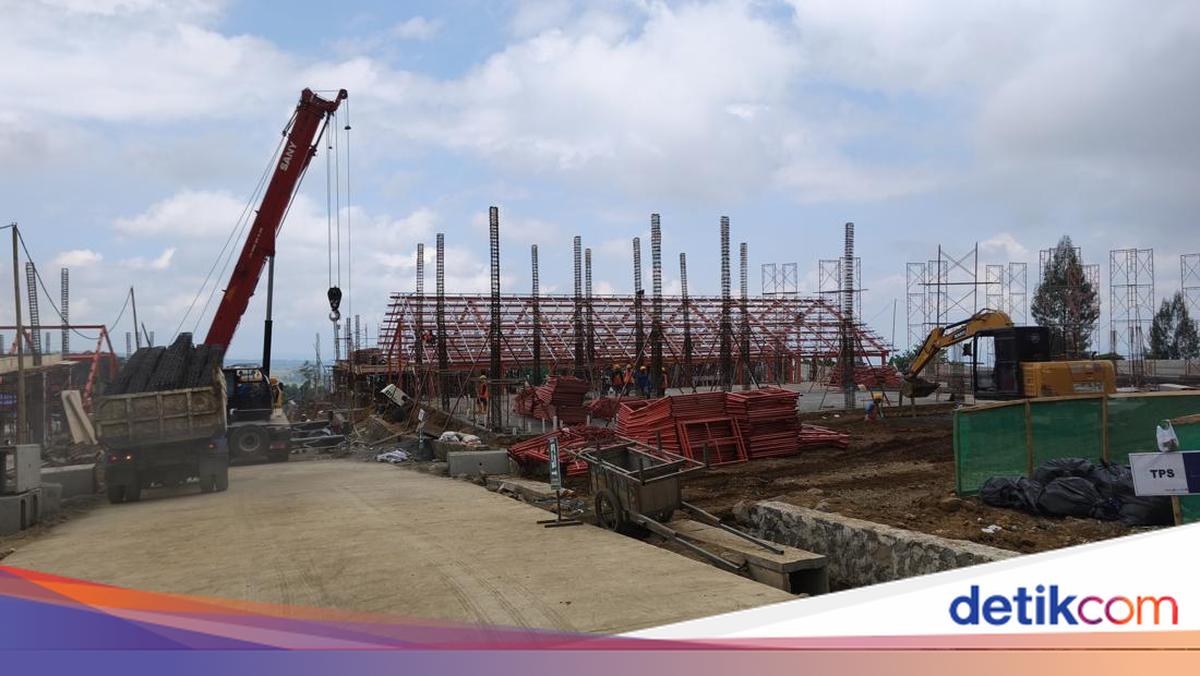

Pembangunan Sekolah Rakyat di Wonosobo mencapai progres 40,57% dengan penambahan tenaga kerja dari 400 menjadi 1.167 orang untuk mengejar target penyelesaian sebelum tahun ajaran baru Juli 2026. Proyek ini mencakup 28 bangunan di Desa Candiyasan, Kecamatan Kertek, Kabupaten Wonosobo. Site operation manager Fedik Y Hutahaean menjelaskan bahwa percepatan dilakukan dengan mendatangkan alat berat — 12 ekskavator, 4 concrete pump, dan 3 hiab crane — serta menerapkan shift malam untuk pekerjaan pengecoran dan fabrikasi. Tantangan utama adalah kondisi geografis daerah berkabut dan dingin seperti Dieng, yang diantisipasi dengan memulai kerja lebih pagi pukul 06.30 dan shift malam pukul 18.30 hingga 22.00, dengan pengecoran berlanjut hingga pukul 04.00. Menteri PU Dody Hanggodo meninjau langsung lokasi untuk memastikan tidak ada hambatan yang mengganggu target rampung. Proyek ini merupakan bagian dari program Sekolah Rakyat nasional yang menargetkan 32.000 siswa baru pada Juli 2026, dengan total akumulasi lebih dari 46.000 siswa. Proyek serupa juga dikerjakan oleh BUMN konstruksi lain: WIKA di Cilacap (progres 32%, target 20 Juni 2026), ADHI di Gunung Mas (target Juni 2026), dan Hutama Karya di Sulawesi Barat (progres 29,386% per 7 Mei 2026). Dari sisi fiskal, program ini berjalan di tengah tekanan APBN yang mencatat defisit Rp240,1 triliun per Maret 2026, meskipun pemerintah mengumumkan tambahan penerimaan Rp49 triliun dari Satgas PKH dan PPATK yang dialokasikan untuk perbaikan sekolah dan puskesmas. Bagi kontraktor BUMN seperti WIKA dan ADHI, proyek ini menjadi indikator kemampuan eksekusi di tengah tantangan likuiditas pasca restrukturisasi utang. Keberhasilan menyelesaikan proyek tepat waktu akan memperkuat kredibilitas di mata pemerintah sebagai kontraktor andalan proyek strategis nasional. Namun, margin kontraktor BUMN tetap tertekan mengingat proyek pemerintah biasanya memiliki margin yang ketat. Yang perlu dipantau dalam 1-4 minggu ke depan adalah realisasi penyelesaian proyek pada tenggat Juni 2026 — apakah kontraktor mampu memenuhi target, dan bagaimana kualitas hasil akhirnya. Juga, potensi proyek lanjutan Sekolah Rakyat Tahap III yang bisa menjadi katalis order book kontraktor BUMN untuk semester II-2026. Dari sisi makro, keberhasilan program Sekolah Rakyat secara keseluruhan akan menjadi indikator efektivitas belanja pemerintah di tengah tekanan fiskal yang ketat.

Mengapa Ini Penting

Proyek ini bukan sekadar pembangunan fisik — ia menjadi uji nyali bagi BUMN konstruksi yang baru keluar dari restrukturisasi utang untuk membuktikan kemampuan eksekusi di proyek strategis nasional. Keberhasilan atau kegagalan tepat waktu akan memengaruhi kepercayaan pemerintah terhadap kontraktor BUMN untuk proyek-proyek berikutnya, sekaligus menjadi barometer efektivitas belanja modal negara di tengah defisit APBN yang membengkak.

Dampak ke Bisnis

  • Bagi kontraktor BUMN (WIKA, ADHI, HK): proyek ini menjadi indikator pemulihan kredibilitas operasional pasca restrukturisasi. Keberhasilan tepat waktu bisa membuka akses ke proyek strategis lain, sementara keterlambatan akan memperkuat persepsi risiko eksekusi yang bisa menghambat perolehan kontrak baru.
  • Bagi sektor material konstruksi: percepatan proyek di empat lokasi secara simultan menciptakan lonjakan permintaan semen, baja, dan alat berat dalam waktu singkat. Pemasok yang sudah memiliki kontrak pengadaan akan menikmati volume tinggi, namun tekanan pada rantai pasok bisa muncul jika semua proyek mengejar tenggat bersamaan.
  • Bagi sektor pendidikan dan UMKM sekitar: operasional sekolah pada Juli 2026 akan menciptakan permintaan baru untuk jasa katering, transportasi, dan perlengkapan sekolah di daerah terpencil seperti Wonosobo dan Gunung Mas. Ini bisa menjadi stimulus ekonomi lokal yang signifikan namun sering terlewat dalam analisis dampak proyek infrastruktur.

Yang Perlu Dipantau

  • Yang perlu dipantau: realisasi progres fisik mingguan di Wonosobo dan tiga lokasi lain — jika ada perlambatan di atas 5% dari jadwal, risiko molor ke semester II-2026 meningkat.
  • Risiko yang perlu dicermati: cuaca ekstrem di daerah dataran tinggi seperti Wonosobo — hujan dan kabut bisa mengganggu jadwal pengecoran dan fabrikasi yang sudah dioptimalkan dengan shift malam.
  • Sinyal penting: pengumuman proyek Sekolah Rakyat Tahap III — jika direalisasikan, akan menjadi katalis order book baru bagi kontraktor BUMN untuk semester II-2026 dan memperkuat prospek pendapatan mereka.
