13 JUL 2026
Terowongan MRT Bundaran HI–Kota Rampung, Fase 2A Capai 61,8%

Foto: Detik Finance — Gambar diambil dari sumber artikel asli untuk menghindari kesalahan informasi visual.

← Kembali
Beranda / Korporasi / Terowongan MRT Bundaran HI–Kota Rampung, Fase 2A Capai 61,8%
Korporasi

Terowongan MRT Bundaran HI–Kota Rampung, Fase 2A Capai 61,8%

Tim Redaksi Feedberry ·13 Juli 2026 pukul 10.02 · Sinyal menengah · Sumber: Detik Finance ↗
6 Skor

Infrastruktur transportasi Jakarta capai milestone penting, dorong konektivitas dan nilai properti, tapi dampak ekonomi langsung terbatas pada koridor tertentu.

Urgensi
6
Luas Dampak
5
Dampak Indonesia
7
Analisis Korporasi
Jenis Aksi
ekspansi
Timeline
Q4 2026: seluruh terowongan fase 2A selesai; akhir 2027: segmen 1 Bundaran HI-Monas beroperasi; akhir 2029: segmen 2 hingga Kota beroperasi.
Alasan Strategis
Memperluas jaringan transportasi massal Jakarta untuk mengurangi kemacetan dan meningkatkan konektivitas antara pusat bisnis (Bundaran HI) dan kawasan Kota Tua.
Pihak Terlibat
PT MRT Jakarta (Perseroda)

Ringkasan Eksekutif

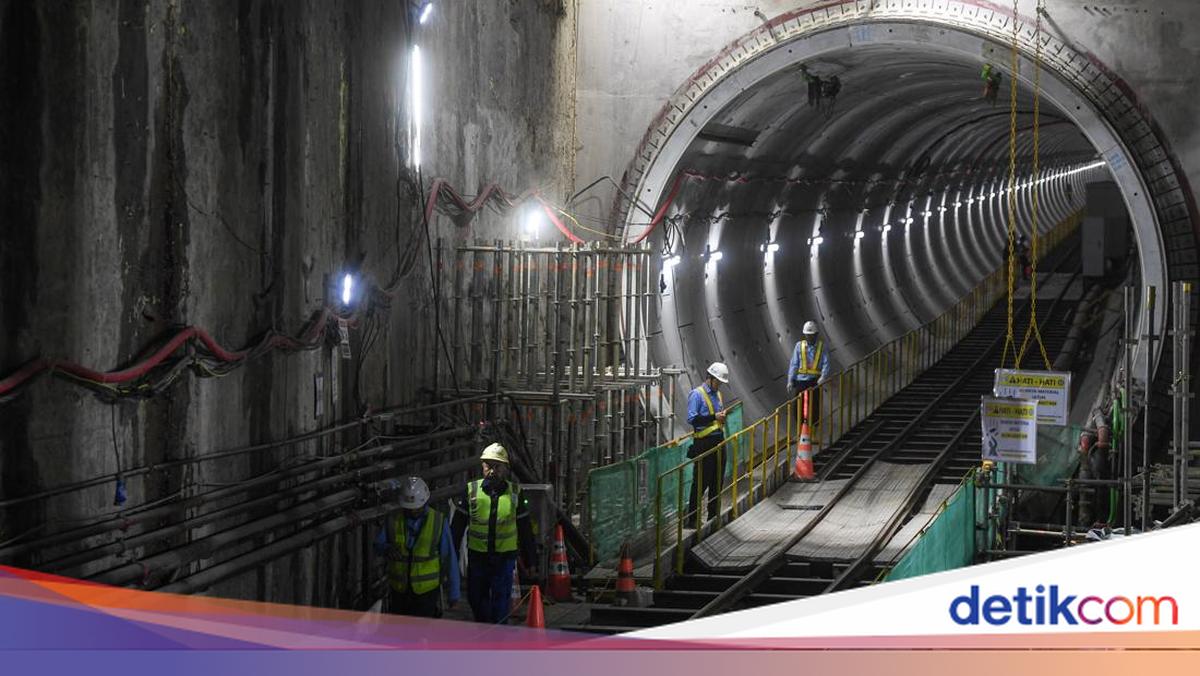

MRT Jakarta mengumumkan penyelesaian terowongan arah utara (northbound tunnel) fase 2A lintas utara selatan yang menghubungkan Stasiun Bundaran HI Bank Jakarta hingga Stasiun Kota. Momen ditandai dengan breakthrough mesin bor terowongan 1 yang menembus sisi selatan Stasiun Mangga Besar. Terowongan sepanjang 5,8 kilometer ini kini menghubungkan fase 1 dan fase 2A, menjadikannya terowongan kereta bawah tanah terdalam di Indonesia dengan kedalaman hingga 28 meter. Proyek menggunakan tiga mesin bor terowongan untuk membangun segmen dari Bundaran HI menuju Kota. Menurut MRT Jakarta, perkembangan pembangunan fase 2A telah mencapai 61,8% per 25 Juni 2026. Target penyelesaian seluruh terowongan fase 2A pada Q4 2026, dengan operasional segmen 1 Bundaran HI-Monas pada akhir 2027 dan segmen 2 hingga Kota pada akhir 2029.

Penyelesaian northbound tunnel merupakan bukti kemajuan konstruksi sipil Indonesia dan komitmen pemerintah daerah dalam mempercepat integrasi transportasi massal di Jakarta. Mesin bor berhasil melakukan crossing di bawah kanal antara Jalan Gajah Mada dan Jalan Hayam Wuruk, menunjukkan teknik rekayasa yang presisi. Proyek ini menjadi prioritas karena konektivitas dari pusat bisnis Bundaran HI ke kawasan Kota Tua diharapkan mengurangi kemacetan signifikan di koridor tersebut. Fase 2A terdiri dari dua segmen: segmen 1 dari Bundaran HI ke Monas (target operasional 2027) dan segmen 2 dari Monas ke Kota (target 2029). Dengan total progres 61,8%, masih tersisa pekerjaan terowongan arah selatan yang saat ini sedang dibangun. Dampak dari penyelesaian terowongan ini akan terasa langsung pada sektor properti dan ritel di sepanjang jalur MRT.

Kawasan seperti Harmoni, Sawah Besar, dan Mangga Besar akan mengalami peningkatan akses dan nilai lahan. Bagi pengembang properti dan pelaku bisnis di Jakarta Pusat dan Kota, kehadiran stasiun baru menciptakan potensi peningkatan okupansi mal, perkantoran, dan residensial. Selain itu, proyek ini menyerap tenaga kerja dan material konstruksi dalam jumlah besar, memberikan multiplier effect terhadap sektor konstruksi dan bahan bangunan. Di tingkat makro, kelancaran proyek infrastruktur strategis seperti MRT Jakarta menjadi sinyal positif bagi investor asing yang mencermati eksekusi pembangunan di Indonesia, terutama di tengah tekanan fiskal yang terlihat dari defisit APBN awal 2026.

Mengapa Ini Penting

Penyelesaian terowongan ini bukan sekadar capaian teknis; ia membuka jalur transportasi massal yang menghubungkan pusat bisnis utama Jakarta (Bundaran HI) dengan kawasan Kota Tua yang padat. Ini akan mengubah pola mobilitas ribuan pekerja dan pelajar setiap hari, sekaligus meningkatkan daya tarik investasi properti di koridor tersebut. Keberhasilan proyek juga menjadi barometer kemampuan Indonesia dalam mengeksekusi infrastruktur bawah tanah berskala besar, yang relevan untuk proyek serupa di kota lain seperti IKN.

Dampak ke Bisnis

  • Sektor properti di sepanjang jalur MRT fase 2A — khususnya kawasan Harmoni, Sawah Besar, dan Mangga Besar — akan mengalami kenaikan nilai lahan dan permintaan hunian serta ritel seiring akses yang lebih mudah.
  • Perusahaan konstruksi dan kontraktor yang terlibat dalam proyek ini mencatat pendapatan dari tahap pembangunan; penyelesaian tepat waktu memperkuat reputasi mereka di mata investor.
  • Dalam jangka menengah, peningkatan konektivitas dapat mendorong pertumbuhan ekonomi lokal melalui peningkatan kunjungan ke pusat perbelanjaan, kuliner, dan destinasi wisata di Kota Tua.

Yang Perlu Dipantau

  • Yang perlu dipantau: progres penyelesaian terowongan arah selatan — target Q4 2026 menjadi kunci untuk timeline keseluruhan; keterlambatan di segmen ini bisa menggeser target operasional 2027.
  • Risiko yang perlu dicermati: potensi pembengkakan biaya proyek — meskipun tidak disebut, proyek infrastruktur bawah tanah rentan terhadap overbudget yang bisa membebani APBD/APBN di tengah defisit fiskal nasional.
  • Sinyal penting: pengumuman uji coba operasional segmen 1 Bundaran HI-Monas pada akhir 2027 — jika berjalan sesuai jadwal, akan menjadi katalis positif bagi saham-saham yang terkait properti dan konstruksi di BEI.
